Családi ház ütemezett felújítása
Építés éve | 1970-es évek |
---|---|
Felújítás ideje | 2017- |
Helyszín | Győr-Ménfőcsanak |
Alapterület | 95 m2 |
Szolgáltatás | teljeskörű felújítás és átalakítás belsőépítészeti tervezése, projektmenedzsment |
Eszter és Tamás 2017-ben vásárolták meg azt az 1970-es évek második felében épült családi házat, melynek felújítását ütemezetten, több szakaszban kívánják megvalósítani.
Feladataim a projekt során
- belsőépítészeti tervezés
- lakberendezési tervezés
- árajánlatok begyűjtése
- árajánlatok gazdaságossági felülvizsgálata
- kapcsolattartás a kivitelezőkkel
- teljeskörű beruházáslebonyolítói feladatkör ellátása
Az épület

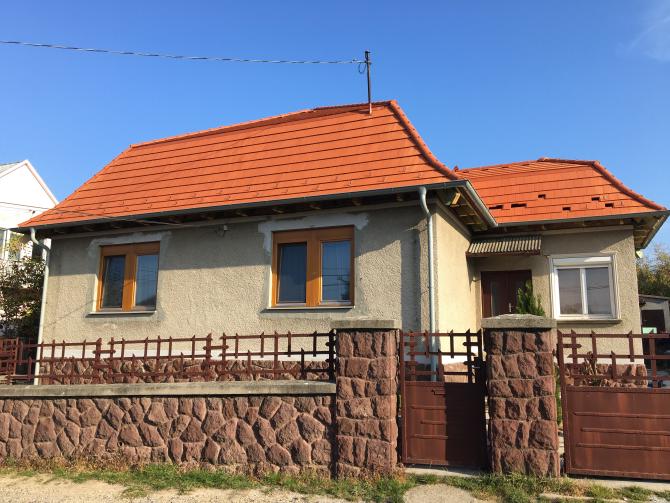

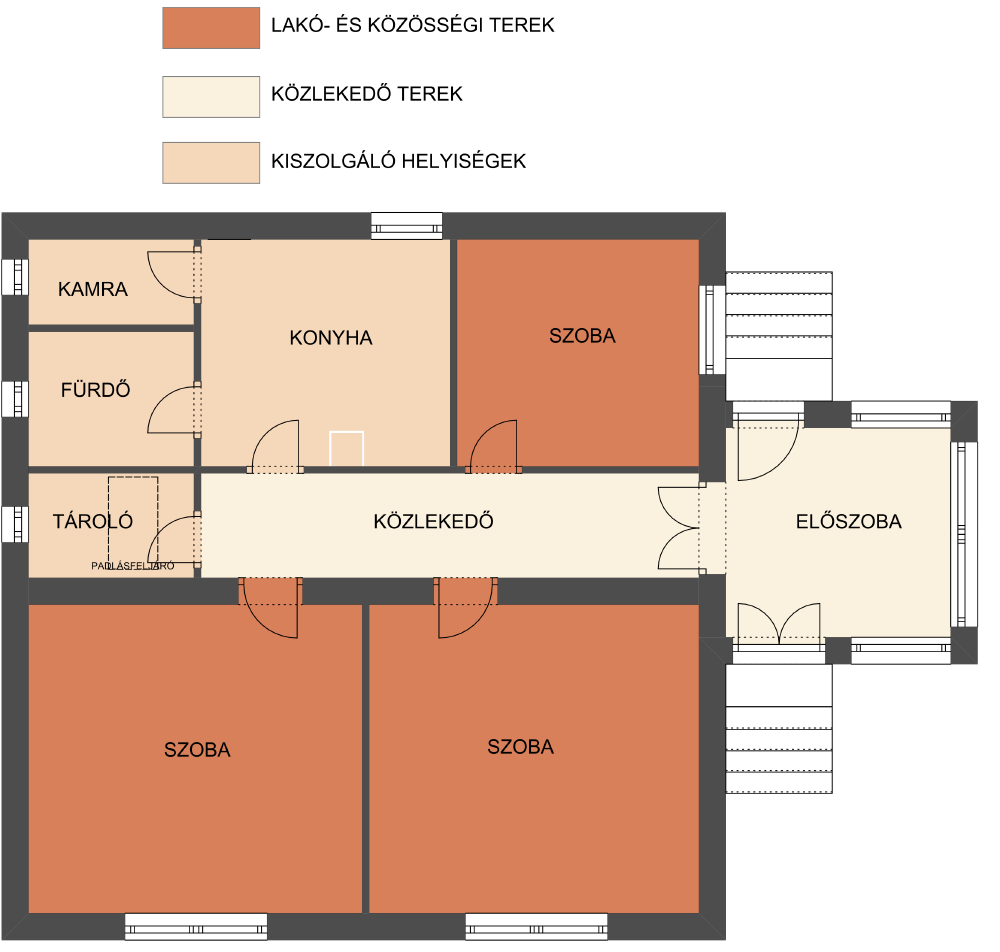

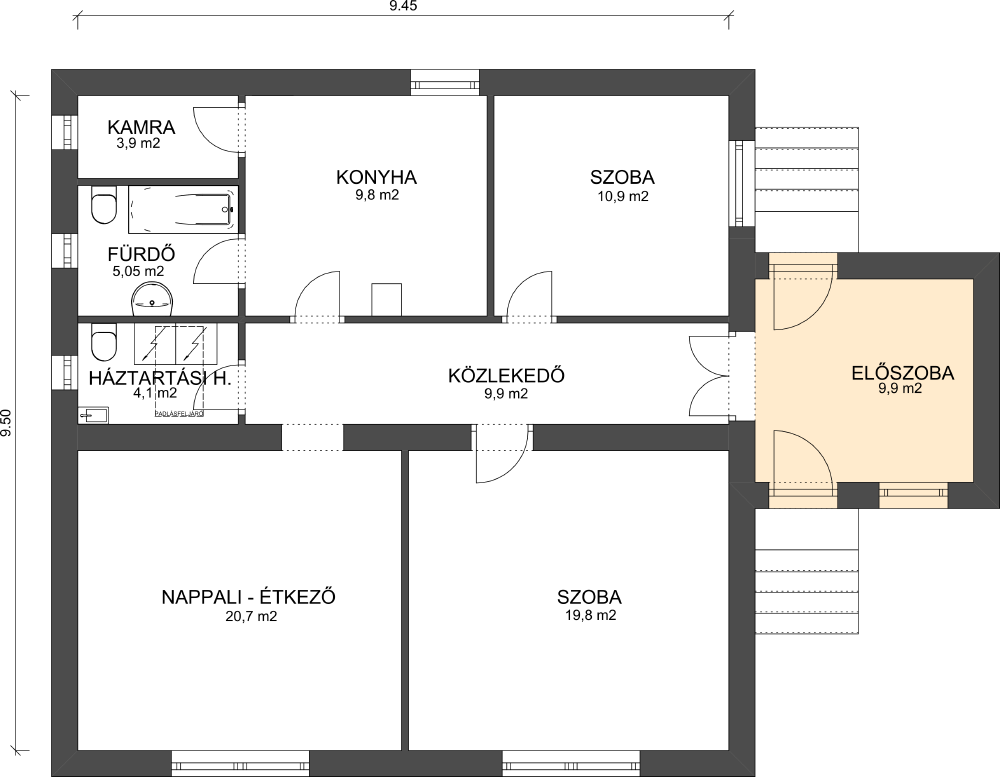

Az épület a ’70-es évekre jellemzően közel 100 m2-es „kocka” ház. Az érkezőket az első vagy éppen a hátsó bejáraton keresztül egy tágas előszoba fogadja, ahonnan egy hosszú, széles közlekedő nyílik. Innen lehet a három szobába, a konyhába és a korábbi tárolóba jutni.
Mivel a fürdőszoba szerencsétlen módon a konyhából nyílik, ezért Eszter és Tamás a beköltözésüket követően beköttették a „tárolóba” a szennyvíz- és vízcsatlakozást, valamint beszereltettek oda egy WC-t és kézmosót, továbbá hogy több helyet nyerjenek a fürdőszobában, a tárolóba helyezték át a mosó- és szárítógép bekötéseket. Így a korábbi „tároló” új, hasznosabb funkciót kapott; háztartási helyiséggé alakult.A konyha bármennyire is tágasnak tűnik, csak tagoltan bútorozható a kamra, a fürdőszoba és a kéménykürtő elhelyezkedése miatt.
Nappaliként és étkezőként jelenleg a lakók a legnagyobb alapterületű szobát használják, a két kisebb szoba közül az egyik a szülői hálószoba, a másik pedig jelenleg a gyerekek közös kuckója.Átalakítás előtt
Belsőépítészeti tervezés

Szeretnének továbbá kertkapcsolattal rendelkező nappalit és étkezőt, valamint egy jól működő, modern konyhát a lehető legtöbb tárolóval.
(A padlásfeljáró ennél a háznál is kötöttséget jelent, aminek áthelyezése aránytalanul magas költségvonzattal járna, így az marad a meglévő helyén.)Megvalósítás
A család időközben bővült, a párnak 2017-ben megszületett első, 2018-ban pedig második gyermeke, így a felújítás azóta a két pici mellett zajlik.

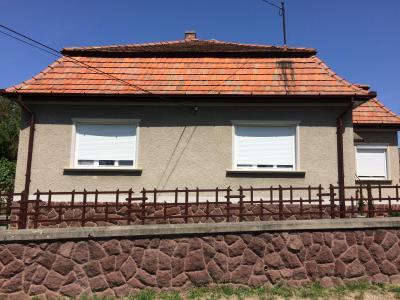

A gyerekek érkezését követően egy kisebb szünet után 2019-ben a tetőcsere is megvalósult. Ebben az évben megszüntették továbbá azokat az ablakokat az előszobában, melyek a helyiség bútorozhatóságát akadályozták.

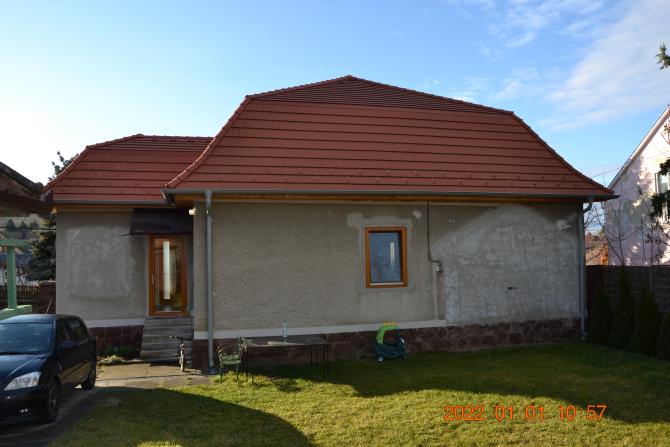

2021-ben az előszoba megmaradt nyílászáróinak, valamint a régi cementlap burkolat cseréjére került sor.

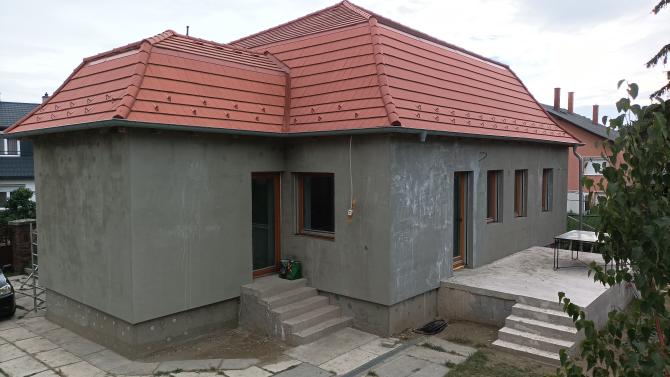

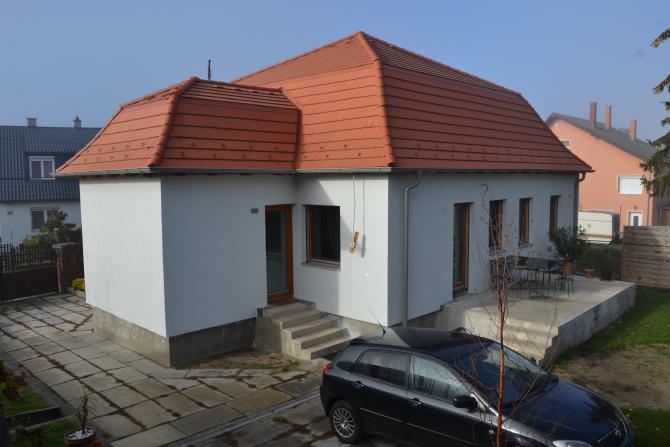

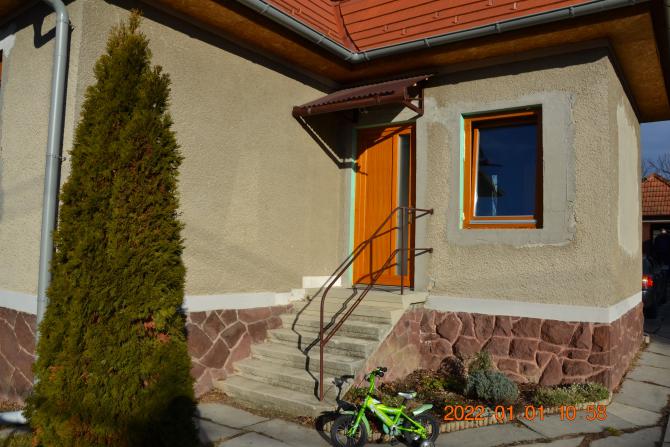

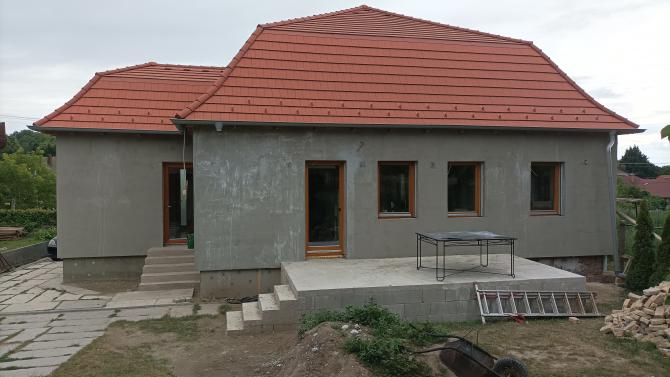

A következő felújítási ütem idén, 2022-ben már megkezdődött; épül az új terasz, hamarosan beépítésre kerülnek az új nyílászárók, majd megtörténik az épület homlokzati hőszigetelése.

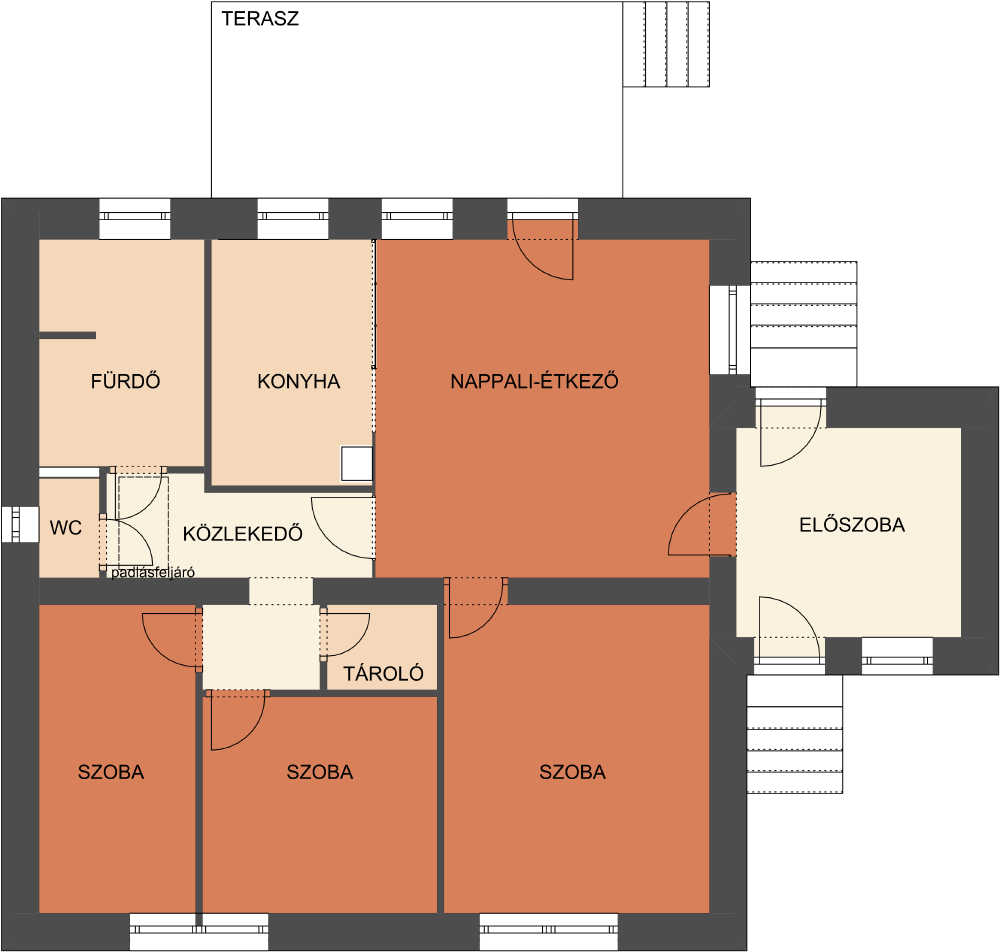

A belső, teljes körű felújítás kicsit várat még magára, de Eszter és Tamás tervei szerint 2025-ben megkezdhetik a következő ütemet is.2017

A beköltözést követően átalakításra került a tároló, valamint megtörtént a ház gépészeti korszerűsítése.
2019
Megtörtént a tetőcsere, valamint az előszoba bútorozhatóságát akadályozó ablakok megszűntetése.
2022
A 2022-es ütemben új nyílászárók beépítésére kerül sor, terasz és új hátsó lépcső épül, valamint szigetelésre kerül az épület homlokzata.
